Pembangunan Menara Listrik Darurat Aceh Capai 87 Persen

admin.aiotrade 07 Des 2025 3 menit 9x dilihat
Pembangunan Menara Listrik Darurat Aceh Capai 87 Persen

Proses Pemulihan Listrik di Aceh Setelah Banjir Bandang

Kementerian Energi dan Sumber Daya Mineral (ESDM) melaporkan bahwa proses pemasangan dua jalur kabel untuk tower listrik darurat di Kabupaten Bireuen, Provinsi Aceh, telah mencapai 87 persen pasca-banjir bandang. Pekerjaan ini difokuskan pada dua jalur kritis, yaitu Bireuen-Arun dan Bireuen-Peusangan.

Struktur Menara Sudah Berdiri

Menurut Ketua Tim Siaga Bencana Kementerian Energi dan Sumber Daya Mineral (ESDM), Rudy Sufahriadi, struktur menara untuk kedua jalur sudah berdiri. Tim teknis kini berada pada tahap penting penarikan kabel (stringing). "Tower emergency sudah berdiri dan proses penarikan kabel sedang berjalan," kata Rudy dikutip, Minggu (7/12/2025).

AioTrade Autopilot
🔥 SPONSOR

TRADING OTOMATIS 24 JAM TANPA RIBET

Aiotrade adalah alat bantu trading autopilot nonstop di market SPOT Binance & Bitget
(Next: OKX, Tokocrypto & Saham)

Bukan FUTURE. Bukan Judi. Bukan Tebak-tebakan.
CARA KERJA (Real)
  • Harga Turun 1% → BELI OTOMATIS
  • Harga Naik 1.2% → JUAL OTOMATIS
  • Profit 1 siklus = 1.2%
  • Mengulang selama market bergerak
KEUNGGULAN UTAMA
  • Anti Loss & SPOT Market (Aman)
  • LEGAL & Terdaftar BAPPEBTI
  • Tanpa emosi, pantau chart otomatis
  • Tidur/Sibuk, transaksi tetap jalan

Proses Pemasangan Kabel Hadapi Cuaca dan Topografi yang Jadi Kendala Utama

Rudy menyebut kondisi cuaca dan topografi menjadi kendala utama. Lokasi yang menuntut kabel melintasi sungai serta hujan deras yang kerap mengguyur, membuat pengangkutan material dan pengerjaan lapangan harus disesuaikan demi keselamatan tim. "Jika hujan deras, pekerjaan dihentikan untuk mengutamakan keselamatan," ucap dia.

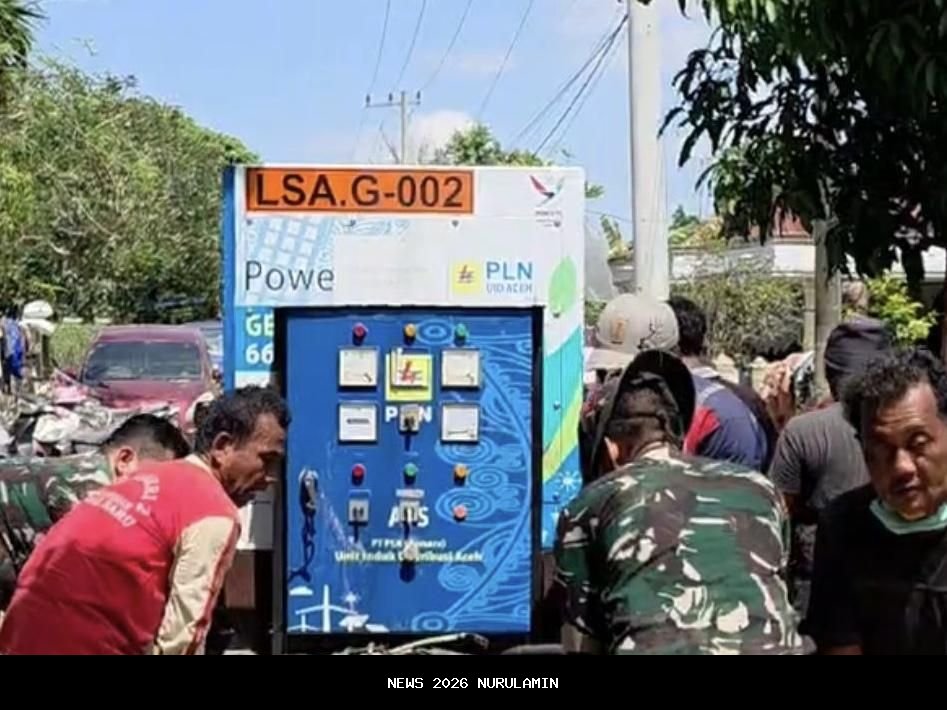

Kebutuhan Listrik Jangka Pendek di Aceh Andalkan Genset

Untuk mengatasi kebutuhan listrik jangka pendek pada jaringan distribusi, PT PLN menempatkan genset ke beberapa wilayah terdampak, termasuk Takengon, Aceh Tamiang, dan Bener Meriah. Prioritas penyaluran genset difokuskan pada fasilitas vital, seperti rumah sakit dan instalasi PDAM, agar layanan publik tetap berjalan saat pasokan transmisi belum sepenuhnya pulih.

Kementerian juga menyiagakan Tim Direktorat Jenderal Ketenagalistrikan (DJK) di tiga titik bencana, untuk memastikan proses pemulihan berjalan sesuai rencana dan menindaklanjuti kendala teknis di lapangan. "Kami terus koordinasi dan monitor, Tim DJK berada di lokasi untuk mendorong percepatan pemulihan," kata Rudy.

Peran Tim Teknis dalam Pemulihan Infrastruktur Listrik

Tim teknis dari Kementerian Energi dan Sumber Daya Mineral (ESDM) bekerja keras untuk mempercepat proses pemulihan infrastruktur listrik di daerah yang terkena dampak banjir. Mereka tidak hanya fokus pada pemasangan kabel, tetapi juga memastikan semua proses dilakukan dengan aman dan efisien. Dengan adanya tim yang siaga di lokasi, setiap kendala teknis dapat segera ditangani tanpa menunda proses pemulihan.

Strategi Penyediaan Listrik Darurat

Selain pemasangan kabel, strategi penyediaan listrik darurat juga diterapkan untuk memastikan masyarakat tetap memiliki akses listrik. Genset digunakan sebagai solusi sementara hingga sistem utama kembali normal. Penempatan genset ini dilakukan secara selektif, terutama di area yang memiliki kebutuhan mendesak, seperti rumah sakit dan fasilitas air minum. Hal ini bertujuan untuk menjaga kelancaran operasional layanan kesehatan dan kebutuhan dasar masyarakat.

Kondisi Cuaca dan Topografi yang Memengaruhi Pekerjaan

Cuaca yang tidak menentu dan topografi daerah yang kompleks menjadi tantangan besar dalam proses pemulihan. Hujan deras sering kali mengganggu aktivitas di lapangan, sehingga perlu adanya penyesuaian dalam pengangkutan material dan pelaksanaan pekerjaan. Keselamatan tim menjadi prioritas utama, sehingga jika kondisi cuaca tidak memungkinkan, pekerjaan akan dihentikan sementara.

Koordinasi antara Pemerintah dan Pelaku Usaha

Koordinasi antara pemerintah dan pelaku usaha seperti PT PLN sangat penting dalam memastikan pemulihan infrastruktur listrik berjalan lancar. Selain itu, keterlibatan tim teknis dari Kementerian Energi dan Sumber Daya Mineral (ESDM) juga menjadi faktor kunci dalam memantau dan mempercepat proses pemulihan. Dengan kolaborasi yang baik, harapan besar dapat tercapai dalam waktu yang lebih singkat.
