Progres Pembangunan Tol Yogya Bawen yang Menjadi Prioritas Nasional

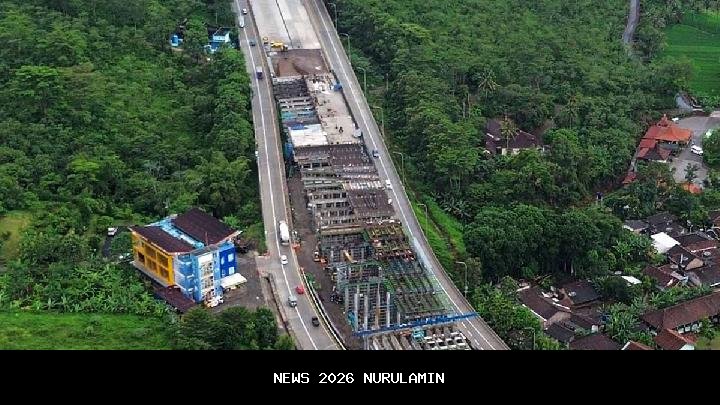

Menteri Pekerjaan Umum, Dody Hanggodo, mengungkapkan bahwa Seksi 6 Tol Yogya Bawen akan siap beroperasi secara fungsional pada Lebaran 2026. Ruas tol ini termasuk dalam Proyek Strategis Nasional (PSN) yang melintasi Provinsi Jawa Tengah dan Daerah Istimewa Yogyakarta serta terhubung langsung dengan jaringan Tol Trans Jawa.
“Targetnya Lebaran insyaallah bisa fungsional, panjangnya sekitar 4,98 kilometer,” ujarnya saat meninjau progres pembangunan Seksi 6 di Jawa Tengah. Saat ini, pembangunan sudah mencapai 88,018 persen dan diharapkan rampung pada Maret 2026. Dody juga menyebutkan bahwa akses jalan utama menuju Ambarawa telah beroperasi dan direlokasi ke akses kanan dan kiri, sehingga tidak ada hambatan selama periode libur Natal 2025 dan Tahun Baru 2026.
Peran Strategis Seksi 6
Seksi 6 memiliki peran strategis karena berada di kawasan Ambarawa yang sering mengalami kepadatan lalu lintas saat musim liburan. Tol Yogyakarta–Bawen terdiri atas enam seksi. Namun, tantangan terbesar ditemukan di Seksi 4 dan Seksi 5, khususnya di kawasan Magelang dan Temanggung yang memiliki kontur perbukitan.
"Pembebasan lahannya aman, hanya Seksi 4 dan 5 prosesnya agak lambat karena harus mengeruk bukit dan harus diperhatikan betul supaya tidak menimbulkan dampak lingkungan yang berkepanjangan," ujarnya.
Progres Pengadaan Tanah
Secara kumulatif, progres pengadaan tanah Tol Yogyakarta–Bawen telah mencapai sekitar 58 persen. Berikut rincian progres pengadaan tanah per seksi:
- Seksi 1: 97 persen
- Seksi 2: 92 persen
- Seksi 3: mendekati 80 persen
- Seksi 4: sekitar 60 persen
- Seksi 5: sekitar 22 persen
- Seksi 6: 97 persen
Progres Konstruksi
Untuk progres konstruksi, Seksi 1 Yogyakarta - Bawen sepanjang 8,8 km telah mencapai sekitar 87,27 persen dan ditargetkan selesai pada Mei 2026. Seksi 1 ini akan terhubung dengan Tol Yogyakarta–Solo. Sementara itu, untuk Seksi 2, Kementerian PU telah berkontrak dengan mitra pelaksana konstruksi dengan Surat Perintah Mulai Kerja (SPMK) yang direncanakan terbit awal Januari 2026.
Adapun untuk Seksi 3, lelang akan dilakukan pada pertengahan triwulan I 2026 agar konstruksi dapat dimulai pada triwulan II.
Tantangan dan Harapan Masa Depan
Pembangunan Tol Yogya Bawen memang menghadapi berbagai tantangan, terutama di wilayah pegunungan. Namun, pihak terkait terus berupaya agar proyek ini dapat selesai sesuai rencana. Dengan selesainya proyek ini, diharapkan dapat mengurangi kemacetan lalu lintas di kawasan Ambarawa dan meningkatkan efisiensi transportasi antar provinsi.
Selain itu, keberhasilan proyek ini juga akan menjadi bagian dari jaringan tol yang lebih luas, yaitu Tol Trans Jawa, yang diharapkan mampu mempercepat mobilitas barang dan penumpang di seluruh Nusantara.
